Como o BESS reduz custos de energia: peak shaving, arbitragem tarifária e resiliência operacional
Como sistemas BESS reduzem custos de energia para grandes consumidores no Brasil — via peak shaving, arbitragem tarifária, resiliência operacional e participação em leilões de capacidade.
Redação Brasil BESS
Editor

Atualizado em 20 de outubro de 2026.
A conta de energia de uma grande empresa industrial tem dois componentes principais: o consumo (kWh) e a demanda (kW). O consumo é o volume de energia usada. A demanda é o pico de potência registrado no mês, e é aqui que mora boa parte do problema.
A tarifa de demanda é calculada sobre o maior pico de consumo do mês, independentemente de quantos minutos ele durou. Uma fábrica que usa 8 MW por 29 dias e 12 MW durante meia hora em um dia de produção intensa vai pagar pela demanda de 12 MW, ou mais, se houver ultrapassagem. Isso significa que um único evento de 30 minutos pode encarecer toda a fatura mensal.
O BESS ataca esse problema diretamente, desde que o perfil de carga e a tarifa justifiquem.
Peak shaving: reduzir o pico que define a fatura
Sistemas de armazenamento podem ser programados para descarregar nos momentos em que a demanda está prestes a ultrapassar o limite contratado. O resultado prático é um "teto" no consumo instantâneo visto pela rede e uma fatura de demanda menor.
Na estrutura tarifária brasileira, o peak shaving se aplica ao Grupo A (média e alta tensão), em que a demanda é contratada em kW. Em um exemplo ilustrativo, uma indústria que consegue reduzir a demanda contratada de 10 MW para 8 MW passa a pagar por 2 MW a menos todos os meses, desde que o novo patamar se sustente na operação.
A redação do BrasilBESS fez a conta para a fábrica do exemplo anterior. Para trazer o pico de 12 MW de volta a 8 MW durante meia hora, o sistema precisa entregar 4 MW por 0,5 hora, o que dá 2 MWh de energia útil. A potência define o tamanho do conversor, e a duração do pico define a energia instalada. Picos curtos e previsíveis cabem em poucos MWh. Picos longos exigem mais energia, e o custo acompanha os MWh instalados.
Segundo a cobertura do estudo da Greener, as vendas de BESS atrás do medidor se concentram em indústria, comércio e agronegócio, com peak shaving, backup e deslocamento de consumo para horários mais favoráveis (load shifting) entre as aplicações principais.

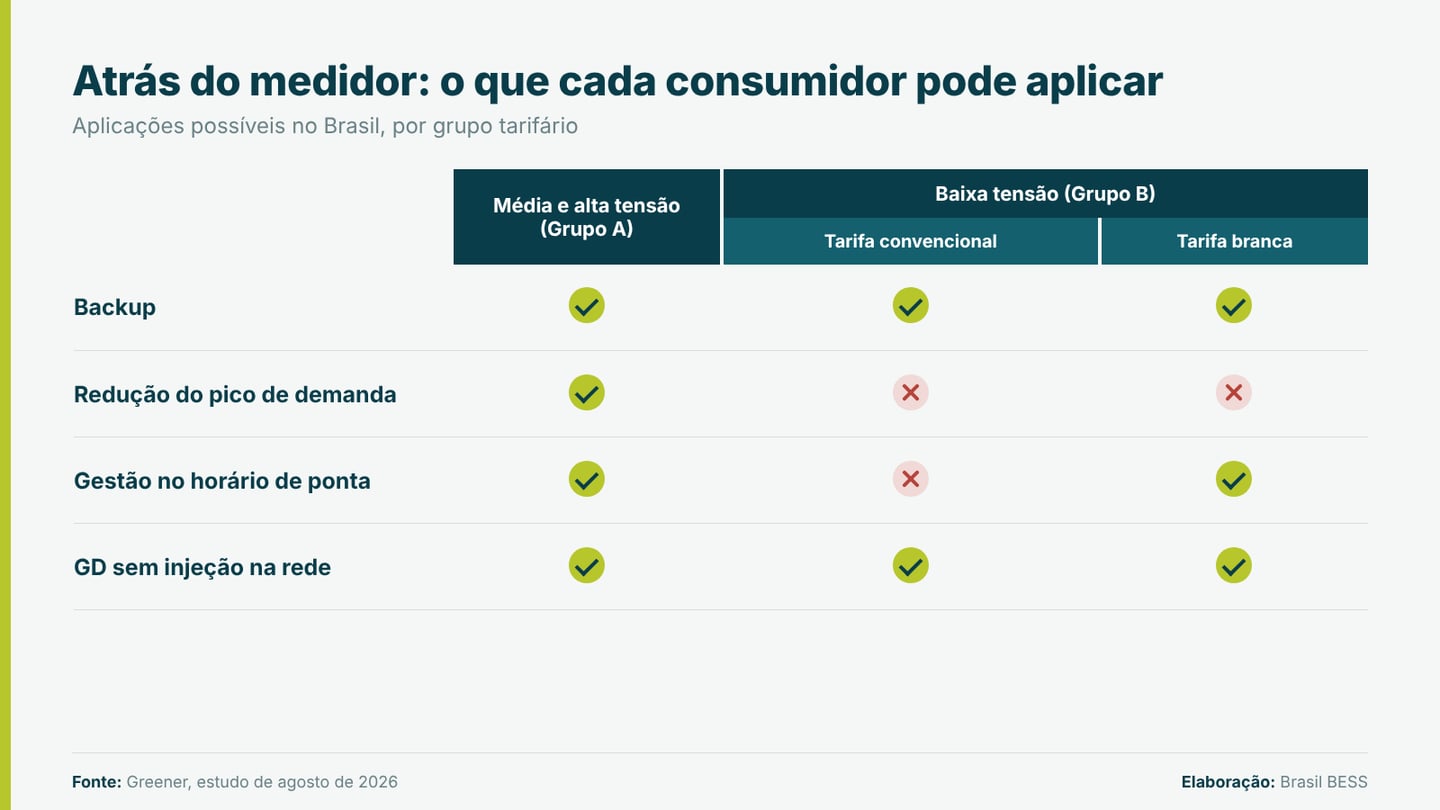

A aplicação possível depende do grupo tarifário. A matriz abaixo, do estudo da Greener, mostra o que cada consumidor pode aplicar atrás do medidor: a redução do pico de demanda só vale para o Grupo A, enquanto a gestão no horário de ponta também aparece na tarifa branca do Grupo B.
Fonte: Greener, estudo de agosto de 2026. Elaboração: Brasil BESS.
Arbitragem tarifária: comprar barato, usar quando é caro
Nas tarifas horárias, o custo da energia varia conforme o horário. No Grupo A, as modalidades azul e verde diferenciam a energia entre ponta e fora de ponta. No Grupo B, a tarifa branca tem três postos (ponta, intermediário e fora de ponta), e fins de semana e feriados nacionais são sempre fora de ponta, conforme a ANEEL. A ponta é um período de três horas consecutivas definido por cada distribuidora, em geral no início da noite.
Um BESS configurado para carregar no horário mais barato e descarregar no mais caro captura essa diferença como redução de custo direto na fatura. Para empresas no Mercado Livre, em que o preço de curto prazo (PLD) varia hora a hora, a estratégia pode ser mais sofisticada: carregar quando o PLD está baixo e descarregar quando está alto.
A viabilidade depende do diferencial tarifário da distribuidora, do custo do sistema e da eficiência de ida e volta (round-trip) das baterias. Na conta da redação, com eficiência de 85%, carregar 1 MWh devolve 0,85 MWh, e o diferencial entre os postos precisa cobrir essa perda antes de gerar economia.
Resiliência: o custo que ninguém contabiliza até acontecer
Para linhas de produção contínua, o custo de uma interrupção é o da produção parada e do reinício do processo, e só a própria planta consegue calculá-lo.
Um BESS dimensionado para resiliência faz a transição para modo ilha sem o ciclo de reinicialização de uma partida de gerador. Nos equipamentos residenciais mostrados na Intersolar 2026, a transição para backup foi informada em 4 milissegundos pela Sungrow e em 20 milissegundos pela EcoFlow; em sistemas industriais, o tempo depende da arquitetura do conjunto de PCS, chave e controle. A pergunta relevante não é "quanto custa o BESS?", mas "quanto custa uma hora parada?".
Empilhamento de receitas: um BESS, vários benefícios

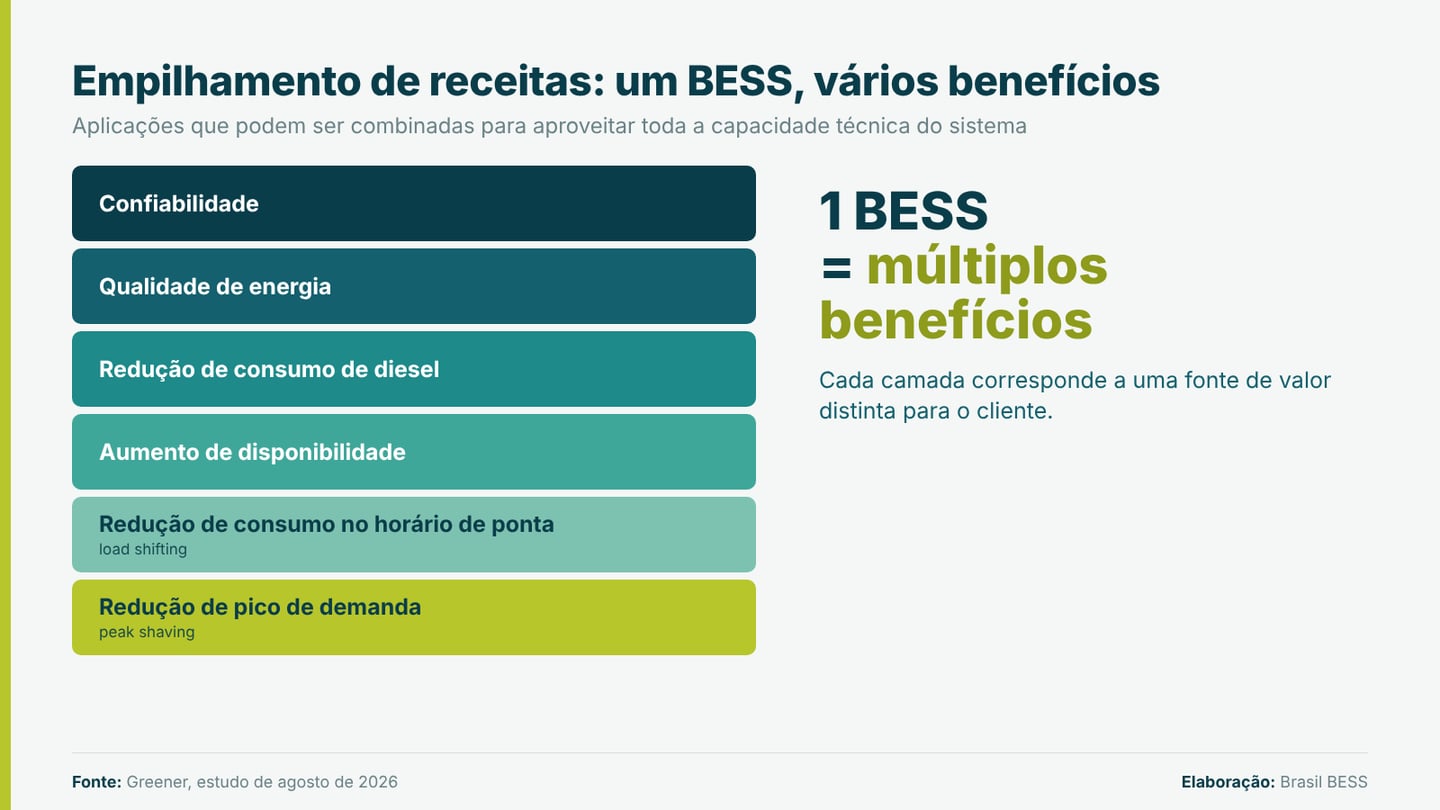

Em geral, o mesmo sistema atende mais de uma aplicação ao longo do dia. O estudo da Greener organiza essas camadas, cada uma correspondendo a uma fonte de valor distinta para o cliente: confiabilidade, qualidade de energia, redução de consumo de diesel, aumento de disponibilidade, redução de consumo no horário de ponta (load shifting) e redução de pico de demanda (peak shaving).
Receba os próximos artigos por e-mail
Conteúdo novo de brasilbess direto na sua caixa de entrada. Sem spam.
Fonte: Greener, estudo de agosto de 2026. Elaboração: Brasil BESS.
Na leitura da redação do BrasilBESS, o dimensionamento deve partir da aplicação que paga o sistema, usando a capacidade restante para as demais. Um BESS só de backup fica parado na maior parte do tempo; um que também corta o pico e desloca carga trabalha mais horas por dia.
O que pesa na conta do investimento
Para um sistema de referência de 500 kW / 1 MWh, a Greener estima o capex em R$ 1,88/Wh em 2025, queda de 53% sobre os R$ 3,97/Wh de 2020, com projeção de R$ 1,73/Wh em 2026 e R$ 1,34/Wh em 2030, segundo a pv magazine Brasil. A referência é de porte comercial e não deve ser transposta para sistemas maiores ou menores.
Na conta da redação, 1 MWh a R$ 1,88/Wh equivale a R$ 1,88 milhão em 2025 e a R$ 1,34 milhão na projeção para 2030, uma queda de cerca de 29% em cinco anos. O valor vale como referência de tendência, e não como orçamento para outro porte: o custo de um sistema maior ou menor depende de escala, de configuração e de instalação.
Quem não quer investir o capex tem modelos de BESS as a Service: disponibilidade (mensalidade fixa), pagamento por uso, economia compartilhada, desconto garantido e híbrido. A mesma cobertura aponta o modelo híbrido, que combina mensalidade fixa e cobrança por consumo, como o mais usado hoje.
Leilões, mercado de capacidade e serviços ancilares
O LRCAP de armazenamento contrata baterias pela disponibilidade de potência, e não pela energia entregue. Pelas regras da Portaria Normativa MME nº 136/2026, os leilões estão marcados para 2 e 4 de dezembro, o contrato (CRCAP) tem 15 anos e o suprimento começa em 1º de agosto de 2028.
O piso de 30 MW por projeto deixa de fora o BESS típico de consumidor, que é menor e opera para a fatura do próprio cliente. A redação do BrasilBESS comparou as escalas: 30 MW com 4 horas de descarga são 120 MWh, cerca de 120 vezes o sistema de referência de 1 MWh da Greener. Para quem já tem um sistema instalado por outras razões, como peak shaving ou resiliência, o leilão não é uma receita adicional direta.
Para sistemas de grande porte e para o armazenamento associado a usinas, as regras de tarifação e de acesso estão mudando: em 2 de junho de 2026, a ANEEL aprovou que sistemas despachados integralmente pelo ONS contratem uso da rede apenas pela injeção máxima, enquanto os de operação livre mantêm a cobrança nos dois sentidos.
A remuneração específica de serviços ancilares ao armazenamento segue em discussão. A ABSAE, no Projeto Visão 2030 apresentado na Intersolar 2026, propõe que o marco regulatório remunere os diversos serviços das baterias: energia, potência, serviços ancilares e suporte de tensão.
Seis perguntas antes de dimensionar

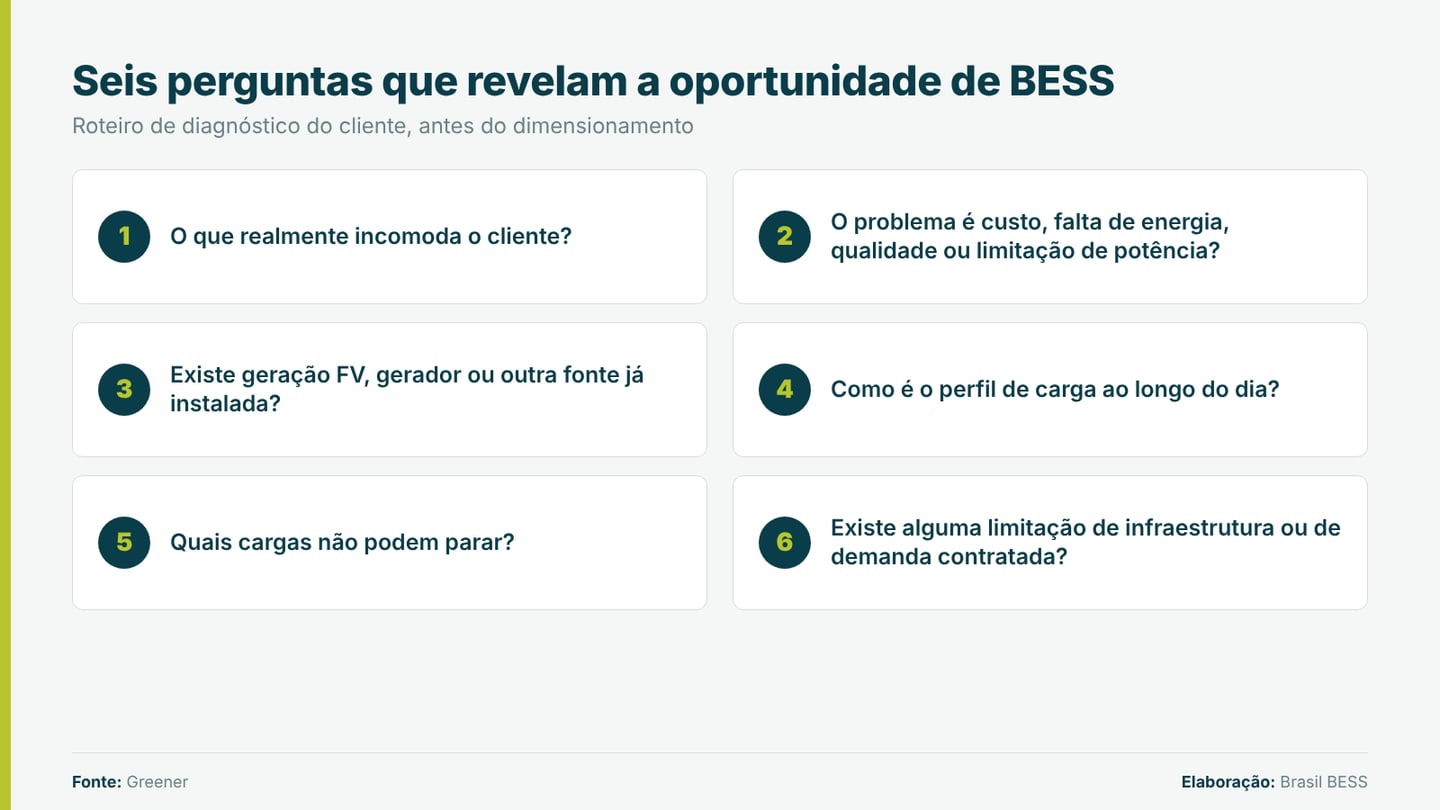

O estudo da Greener, de agosto de 2026, traz um roteiro de seis perguntas de diagnóstico do cliente antes do dimensionamento:
Fonte: Greener. Elaboração: Brasil BESS.
Fontes consultadas: ANEEL, página da Tarifa Branca; MME, Portaria Normativa nº 136/2026; ANEEL, comunicado de 2/6/2026 sobre o encerramento da CP 39/2023; Greener, estudo de agosto de 2026; pv magazine Brasil, "Vendas de BESS aceleram no Brasil" (22/7/2026); pv magazine Brasil e Canal Solar, cobertura da Intersolar 2026; Cenário Energia, 9/10/2026 (Projeto Visão 2030 da ABSAE).
Este artigo é uma análise jornalística do BrasilBESS baseada em fontes públicas. Correções, esclarecimentos ou manifestações das partes mencionadas podem ser enviados ao portal para análise e publicação em caráter complementar.
